濱海快線全線區間“洞通” 預計2025年底通車

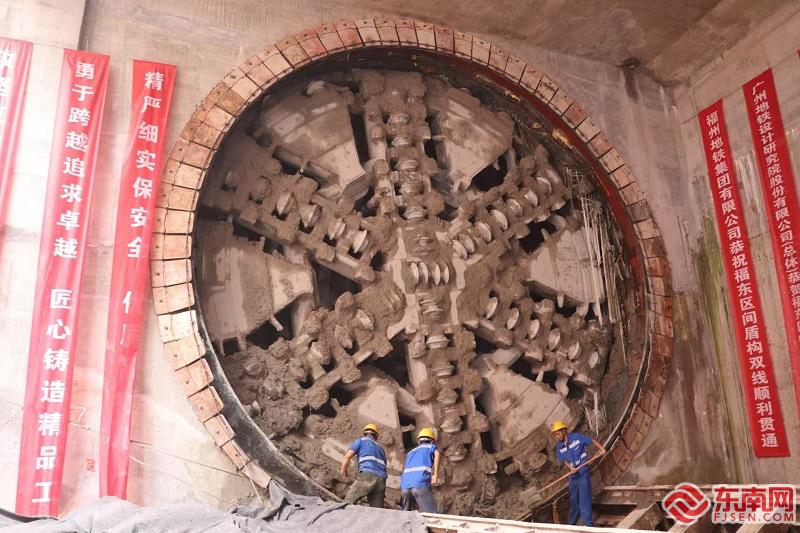

2024-08-21 18:49:02 來源:東南網 責任編輯:朱琳 作者:陳巧玲濱海快線“福東區間”洞通。東南網記者陳巧玲 攝 東南網8月21日訊(本網記者 陳巧玲)8月21日凌晨,隨著濱海快線福州火車站站至東門站區間(以下簡稱“福東區間”)右線盾構機刀盤破土而出,濱海快線全線“洞通”。這標志著濱海快線建設取得重要的階段性成果,據悉,濱海快線預計于2025年底通車。 濱海快線是一條起于福州火車站,途經福州主城區、濱海新城長樂國際機場,終至臨空經濟區的“U形”市區地鐵線路。全線總長62.4千米,共設15個車站(遠期預留2座),同時聯系福州主副雙城,開通運營后可實現福州主城至濱海新城30分鐘通達,火車站至長樂機場40分鐘內通達,將成為福州市交通體系又一條大動脈。 本次貫通的福東區間是濱海快線最后一個盾構區間工程,全長約2.2千米,沿城市主干道六一北路、華林路鋪設,先后穿越上軟下硬地層、孤石群、全斷面硬巖等多種復雜地質,同時靠近系列重要建(構)筑物并長距離下穿交通密集路段,給施工帶來了極大的難度和風險。 福州至長樂機場城際鐵路線路示意圖。福州地鐵供圖 “濱海快線與1號線約以18度小角度交叉上下重疊,重疊范圍達70米,兩個隧道區間的最小垂直凈距僅1.4米。且該交叉段所處地層為粉質粘土淤泥層,地質軟弱易變形、穩定性較差,盾構姿態難控制。”現場項目管理人員吳殿偉介紹,在盾構即將到達終點之前,福東區間又面臨一項重大考驗——近距離上跨既有運營1號線,該段范圍快線區間隧道頂部與地面日均車流量近5萬輛的華林路距離僅有3.6至5.3米,而盾構直徑為8.63米,隧道覆土埋深遠小于一般隧道設計時埋深要大于一倍洞徑的要求。可以說是整個區間盾構掘進過程中遇到所有風險點中風險最高、施工難度最大的一處。 為破解上述難題,福州地鐵提前對淺覆土段地面進行了三軸攪拌樁加固,并提前在隧道上方施加了抗浮板,增強地面的承載能力和穩定性,有效保障了施工期間地面交通的安全暢通。同時利用MJS工法(全方位高壓噴射技術)對1號線頂部及兩側進行門式加固保護,并在1號線隧道內進行臨時縱向拉緊防止因施工引起沉降變形。此外,設置模擬試驗段,通過模擬實際施工情況,對各項措施的有效性進行了驗證和優化,并對地層、隧道定位數據進行24小時自動化監測及地質雷達掃描,確保精準精細完成盾構施工。最終,福東區間盾構順利安全快速完成上跨既有1號線施工任務,1號線最大隆起量僅1.82毫米,遠小于控制值5毫米,實現微擾動上跨穿越。 截至目前,濱海快線15個車站工程已全部完成主體結構封頂,18個區間(隧道)已全部貫通,鋪軌全線已完成約91%,風水電及裝修工程已完成約60%。福州地鐵將全力以赴,加快推進后續鋪軌工程、風水電及裝修工程施工,向“軌通”“電通”及空載試運行等下階段目標全速前進。 福州地鐵4號線后通段示意圖。福州地鐵供圖 值得一提的是,福州地鐵4號線后通段同傳捷報,洪塘站至金牛山站區間(以下簡稱“洪金區間”)右線盾構順利穿越地下第三座硬巖“大山”,過江段施工難度最大、風險最高的三座“大山”已經悉數攻克,4號線后通段建設向全線貫通目標邁進了關鍵一步。目前4號線后通段洪金區間右線盾構掘進總體進度已達82.5%,剩余盾構掘進有望于今年10月底前完成。 |
